ข้อมูลโครงการ :: พัฒนาถนนสวย (กม.)

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-พัฒนาถนนสวย (กม.)0.00100.00สำนักงานเขตตลิ่งชันฝ่ายปกครอง

KRs/KPI ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
- 1. พัฒนาถนนสวย (กม.) : OKR 4.1.10กม.1.301.30100.00

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-16 of 16 items.
สยป.3วันที่รายงานผลการดำเนินงานPhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

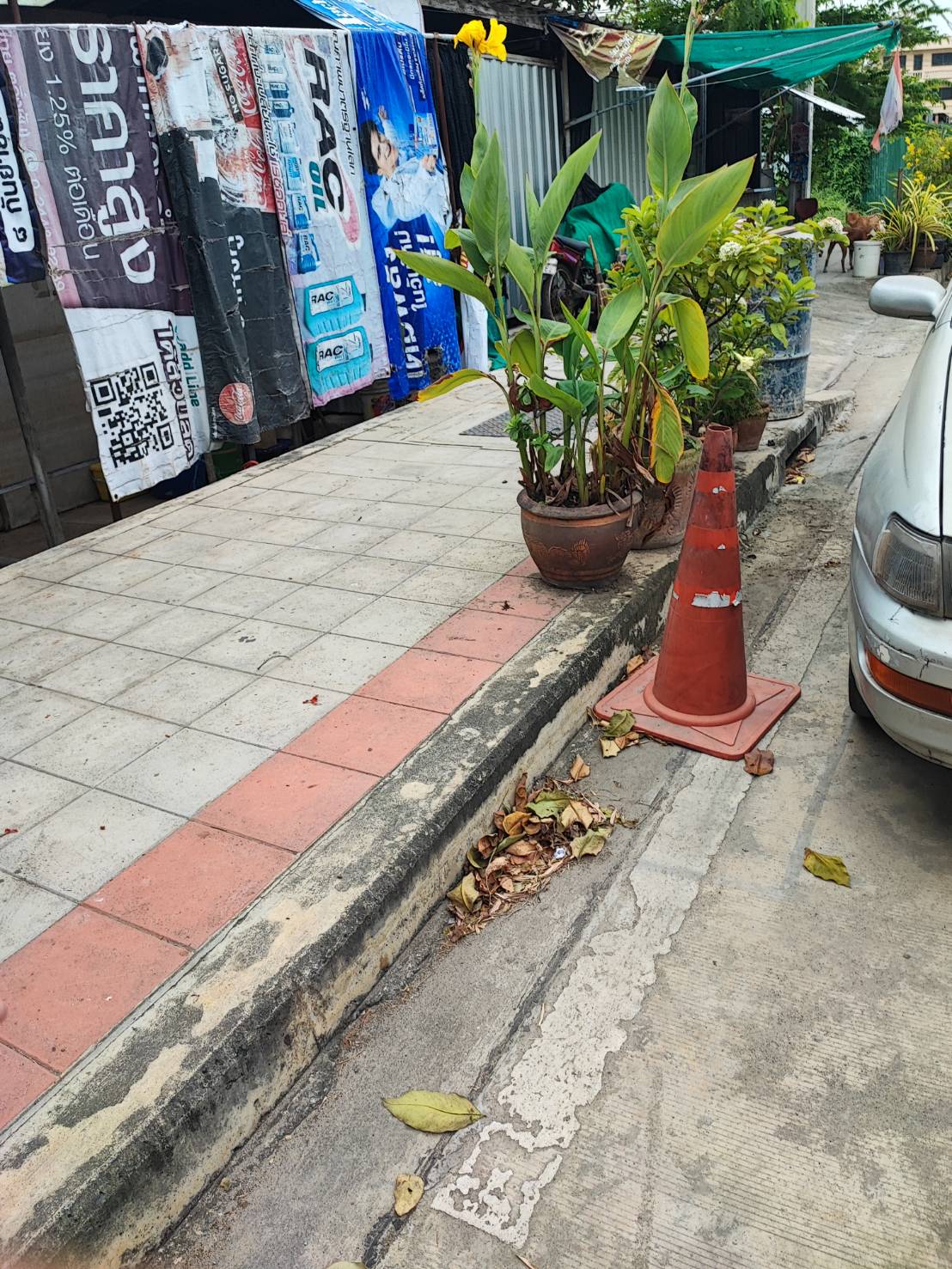

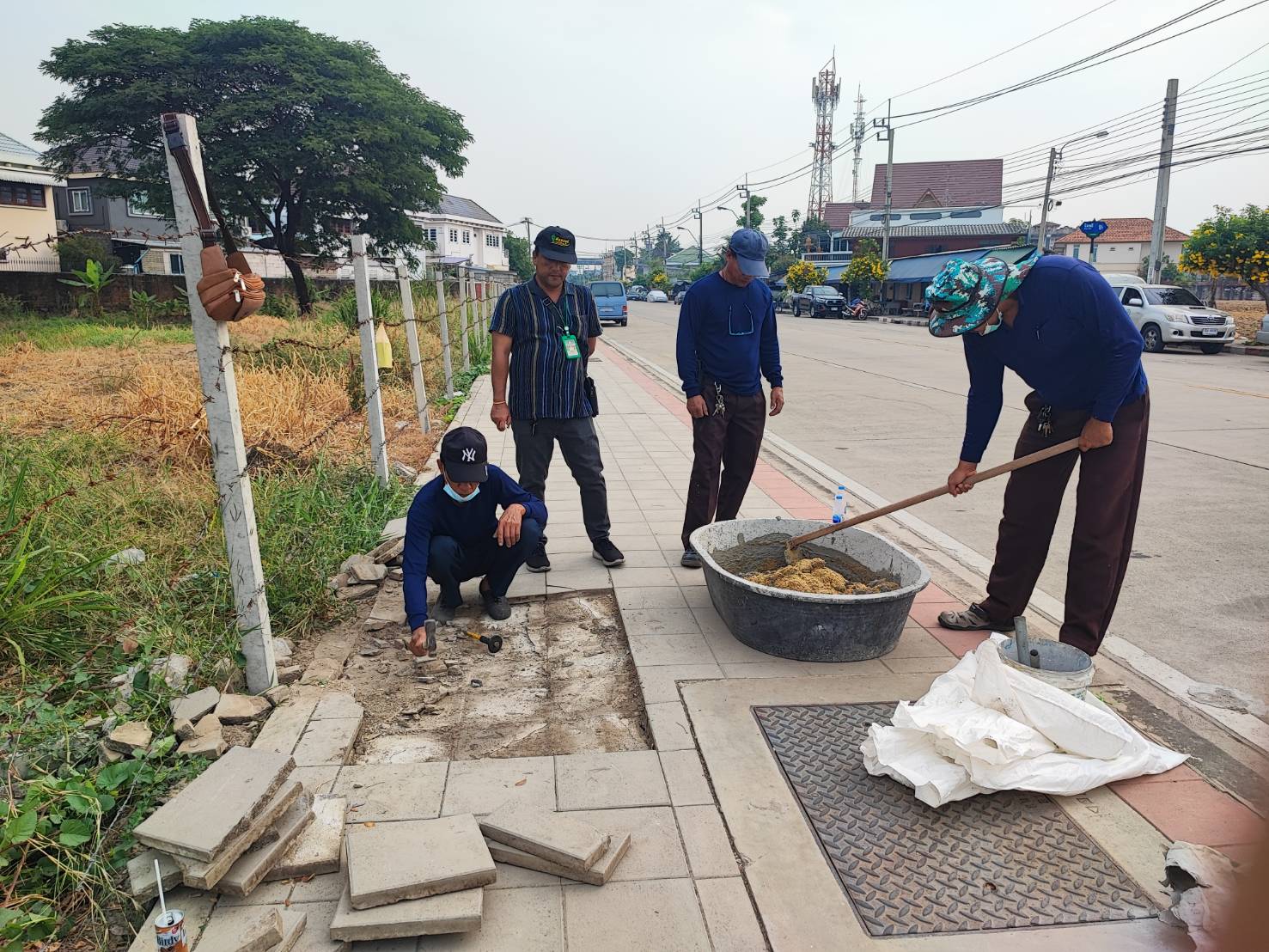

22-08-20241.30ตามหนังสือสำนักโยธา ด่วนที่สุด ที่ กท 0902/3502 ลงวันที่ 24 พฤศจิกายน 2566 เรื่องแผนปฏิบัติการ (Action Plan) ของตัวชี้วัดเจรจาตกลงประจำปีงบประมาณ พ.ศ. 2567 นั้น สำนักงานเขตตลิ่งชัน ขอรายงานความคืบหน้า ตามแผนปฏิบัติการสำนักการโยธากำหนดให้รายงานเป็น ไตรมาสที่ 3 (เมษายน – มิถุนายน 2567) พัฒนาถนนสวย (ถนนฉิมพลี จากถนนเลียบทางรถไฟ ถึงถนนบรมราชชนนี ความยาว 1.3 กม.) รายงานเป็นไตรมาสที่ 4 (กรกฎาคม – กันยายน 2567) ในส่วนของสำนักงานเขตตลิ่งชัน ดำเนินการจัดซ่อมทางเท้าและจัดระเบียบทางเท้า

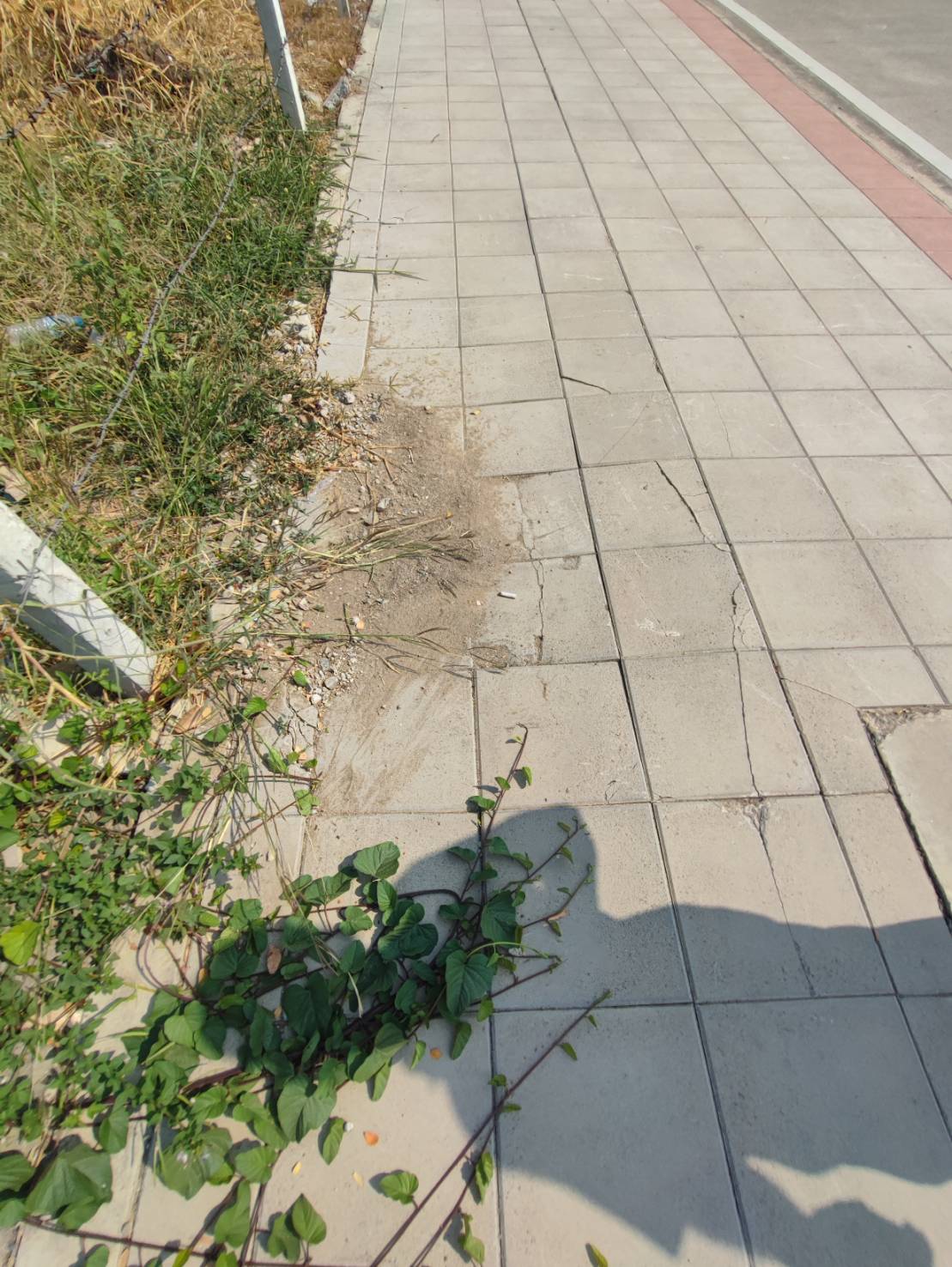

12-07-20240.00คณะกรรมการลงพื้นที่ตรวจการประเมินให้คำแนะนำในเรื่องของเส้นจราจรและทางเท้าชำรุดให้ประสานหน่วยงานเกี่ยวข้องดำเนินการจัดซ่อม และเรื่องชายคาล้ำทางเท้าให้เขตดำเนินการปรับปรุงให้สวยงามเรียบร้อย
22-11-20230.00อยู่ระหว่างจัดการประชุม
01-11-20230.00เริ่มดำเนินการสำรวจพื้นที่
13-12-20230.00อยู่ระหว่างจัดการประชุม
19-01-20240.00ลงพื้นที่สำรวจพื้นที่มอบภารกิจ

09-02-20240.001. ด้านกายภาพ - สำรวจตรวจสอบผิวจราจร และทางเท้า หากพบชำรุด แจ้งสนย.ดำเนินการหรือดำเนินการซ่อมเอง ให้มีมาตรฐานการจัดซ่อม เรียบดี พร้อมใช้งาน - สำรวจตรวจสอบและปรับปรุงซ่อมแซมเครื่องหมายและสัญญาณไฟจราจร หรือประสานหน่วยงานที่เกี่ยวข้องแก้ไข

19-04-20240.00ด้านกายภาพ ดำเนินการ 100 % ด้านการใช้งาน ดำเนินการ 70% ด้านสิ่งแวดล้อม ดำเนินการ 100 % ถนนฉิมพลี (จากถนนเลียบทางรถไฟถึงถนนบรมราชชนนี) ความยาว 1.3 กม.

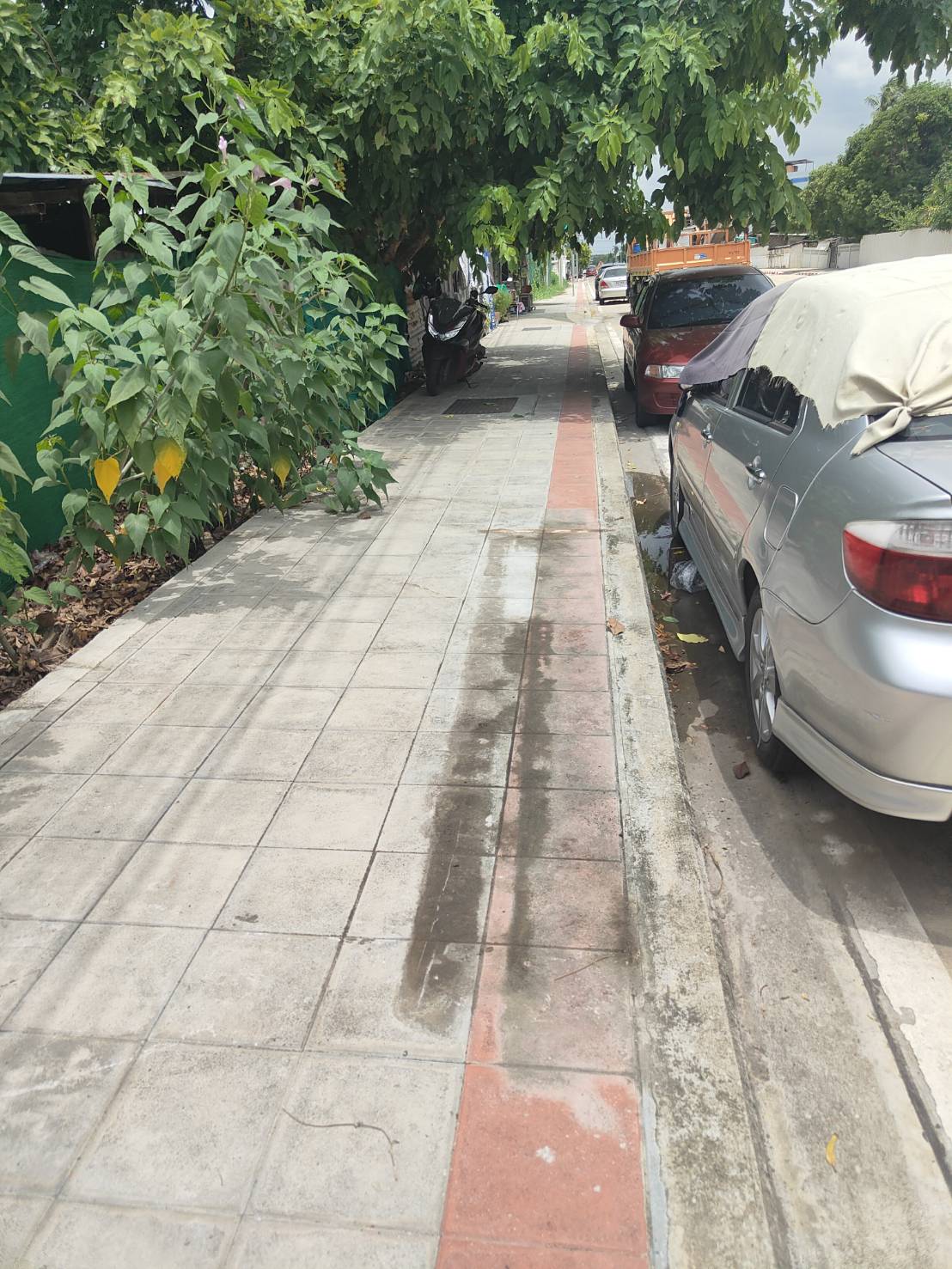

19-03-20240.00สำนักงานเขตตลิ่งชัน ขอรายงานความคืบหน้า ตามแผนปฏิบัติการสำนักการโยธากำหนดให้รายงานเป็น ไตรมาสที่ 2 (มกราคม – มีนาคม 2567) พัฒนาถนนสวย (ถนนฉิมพลี จากถนนเลียบทางรถไฟ ถึงถนนบรมราชชนนี ความยาว 1.3 กม.) ได้ดำเนินการมีหนังสือประสานหน่วยงานที่เกี่ยวข้องดำเนินการตรวจสอบแก้ไขทางม้าลาย เส้นแบ่งจราจร ปรับปรุงทางเท้าและซ่อมไฟฟ้าส่องสว่างชำรุด ในส่วนของสำนักงานเขตตลิ่งชันดำเนินการประชาสัมพันธ์และจัดระเบียบหาบเร่แผงลอย ตัดแต่งกิ่งไม้ทางเท้าและดูแลความสะอาดถนน
04-04-20240.000

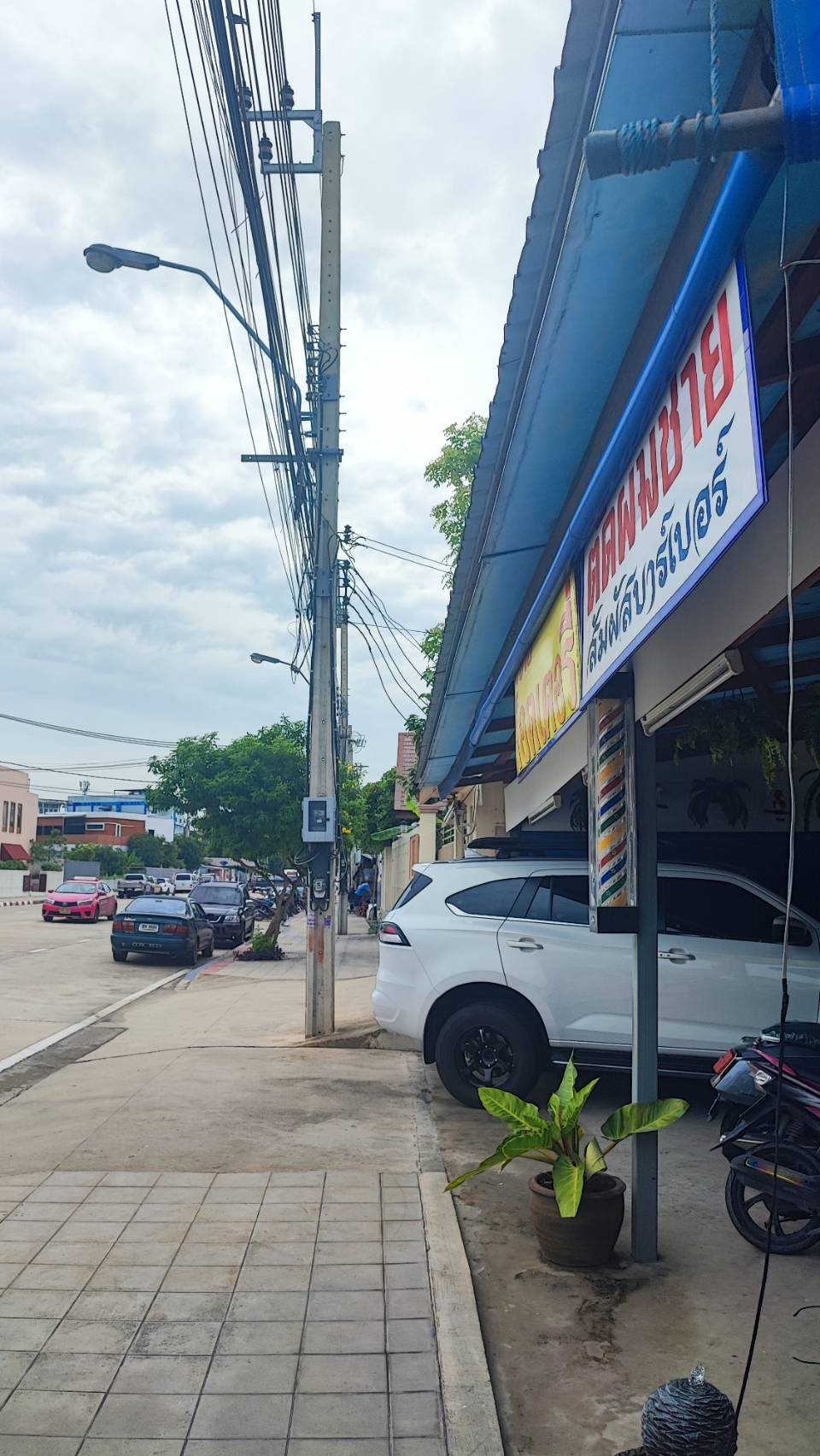

04-04-20240.00ฝ่ายเทศกิจประชาสัมพันธ์ผู้ค้า บริษัท โทรคมนาคมแห่งชาติ จำกัด (มหาชน) ดำเนินการจัดเก็บสายสื่อสารไม่เป็นระเบียบเรียบร้อย
14-05-20240.00ด้านกายภาพ ดำเนินการ 100 % ด้านการใช้งาน ดำเนินการ 70% ด้านสิ่งแวดล้อม ดำเนินการ 100 % ถนนฉิมพลี (จากถนนเลียบทางรถไฟถึงถนนบรมราชชนนี) ความยาว 1.3 กม.
07-06-20240.00ด้านกายภาพ ดำเนินการ 100 % ด้านการใช้งาน ดำเนินการ 70% ด้านสิ่งแวดล้อม ดำเนินการ 100 % ถนนฉิมพลี (จากถนนเลียบทางรถไฟถึงถนนบรมราชชนนี) ความยาว 1.3 กม. และดำเนินการตรวจสอบสภาพทางเท้าพบเสาไฟไม่ได้ใช้งาน ประสานการผ่านช่องทางไลน์ดำเนินการจัดเก็บเรียบร้อย
25-07-20240.00ดำเนินการแก้ไขชายคาเรียบร้อย
12-07-20240.00ลงพื้นที่แก้ไขเรื่องชายคา
05-08-20240.00อยู่ระหว่างจัดทำรายงานผลการดำเนินการแล้วเสร็จ

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
No results found.

** รายละเอียดเกี่ยวกับการรายงานฯ **

ลำดับวันที่รายงานผลการดำเนินงาน
No results found.
