ข้อมูลโครงการ :: ปรับปรุงทางเท้า (กม.)

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ปรับปรุงทางเท้า (กม.)6,848,000.00100.00สำนักงานเขตสายไหมฝ่ายปกครอง

KRs/KPI ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
-(4) 4.1 ปรับปรุงทางเท้า (กม.) : OKR 1.1.05กม.2.402.40100.00

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-13 of 13 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ
429-06-20240.800.00อยู่ระหว่างการปูกระเบื้องทางเท้า 800 เมตร รวมระยะทางทั้งหมด 1800 เมตร ติดอุปสรรคแนวท่อประปากีดขวางการดำเนินการ

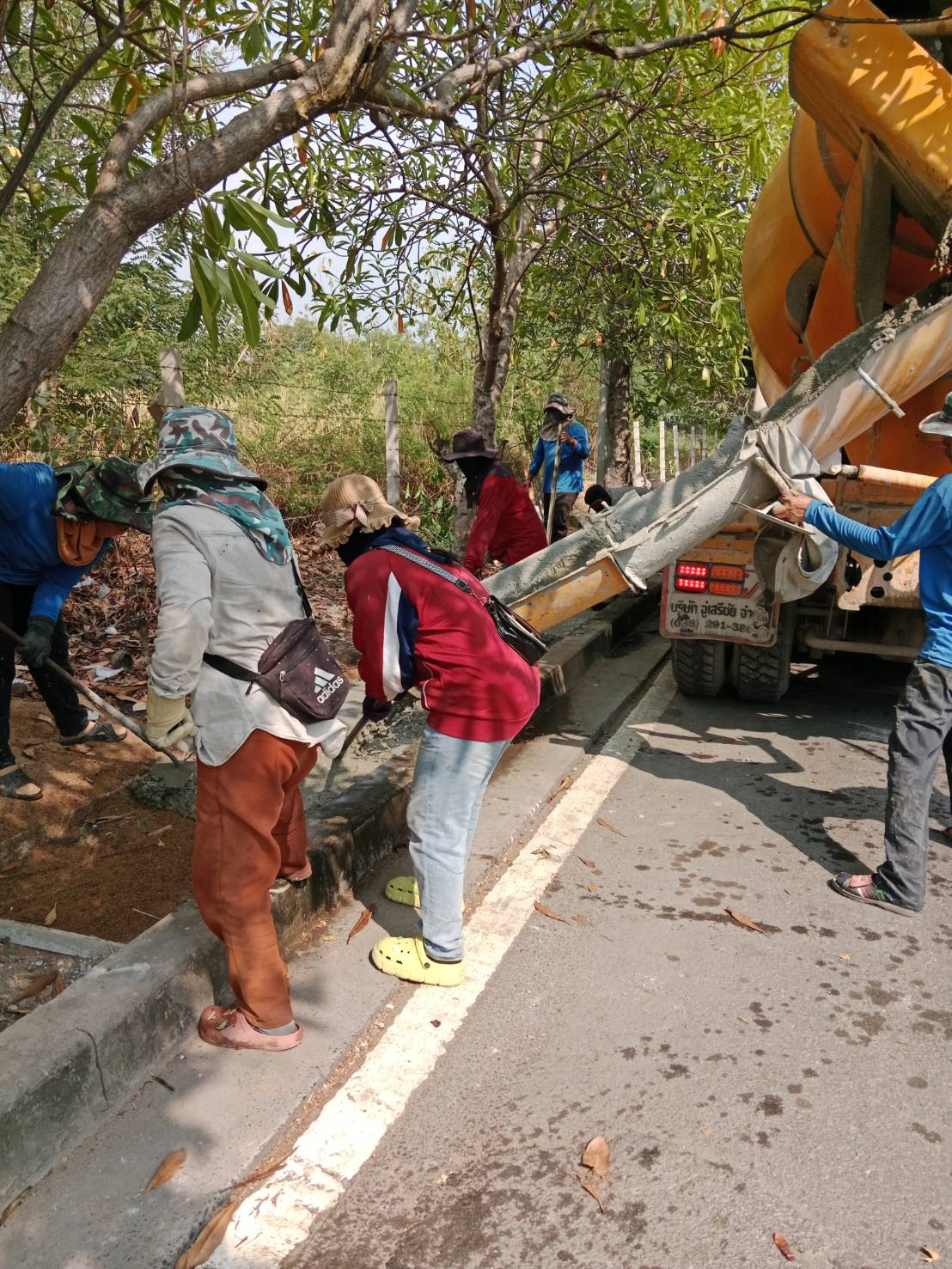

429-02-20240.000.00ดำเนินงานตามสัญญา สัญญาเลขที่ 9/2567 ลงวันที่ 15 มกราคม 2567 สิ้นสุด 14 เมษายน 2567 ระยะเวลาดำเนินงาน 90 วัน วงเงินตามสัญญา 6,734,740.00 บาท ผู้รับจ้างได้แก่ ห้างหุ้นส่วนจำกัด โชควิโรจน์ก่อสร้าง อยู่ระหว่างเทปูน ทราย ปรับระดับ
429-09-20240.000.00เบิกจ่ายเรียบร้อยแล้ว

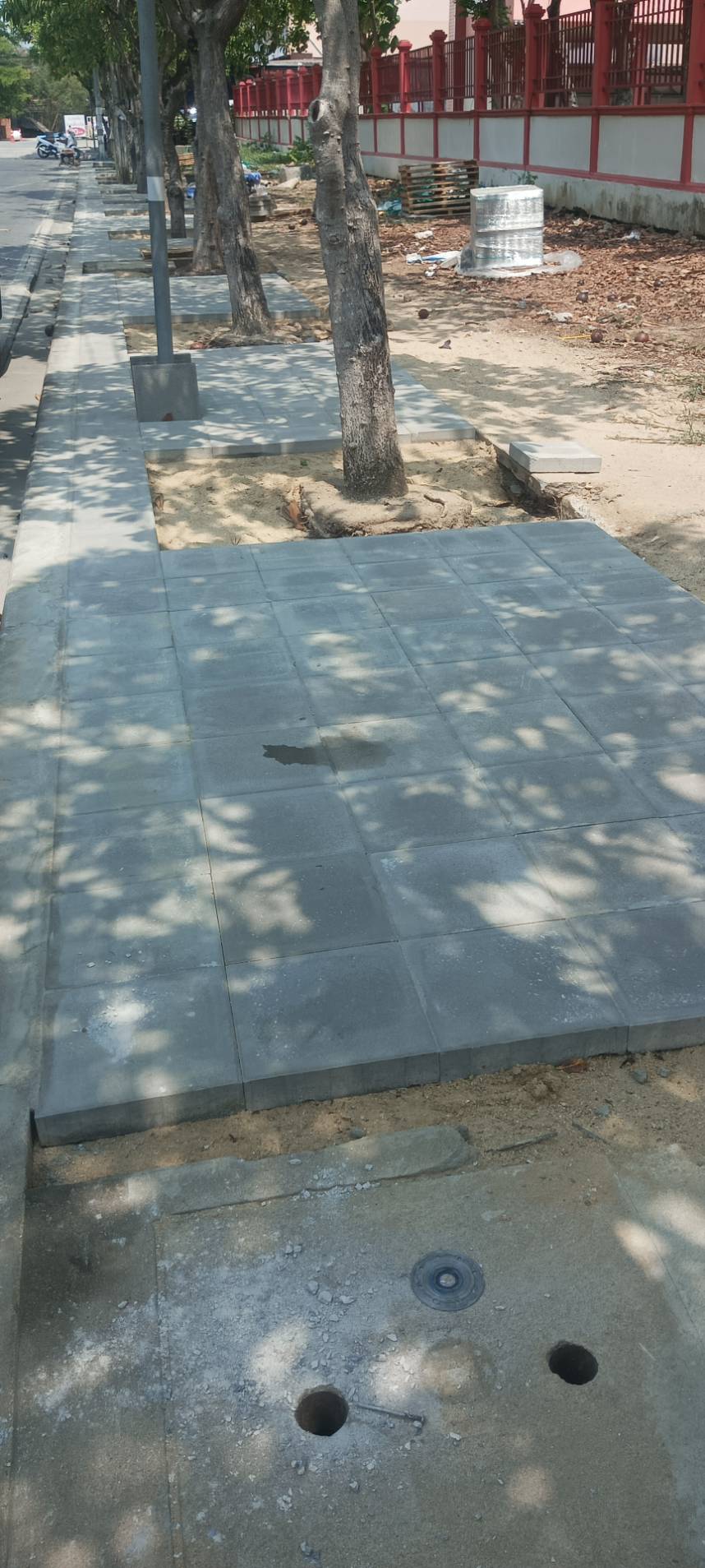

412-09-20240.100.00ดำเนินการปูทางเท้า ระยะทาง 100 เมตร ระยะทางรวม 2,400 เมตร
430-08-20240.100.00อยู่ระหว่างดำเนินการปูทางเท้า ระยะทาง 100 เมตร รวมเป็น 2,300 เมตร
431-07-20240.400.00- อยู่ระหว่างการปูกระเบื้องทางเท้า 400 เมตร รวมระยะทางทั้งหมด 2,200 เมตร
429-05-20240.600.00อยู่ระหว่างการปูกระเบื้องทางเท้า 600 เมตร รวมระยะทางทั้งหมด 1000 เมตร - - ติดอุปสรรคแนวท่อประปากีดขวางการดำเนินการ
429-04-20240.400.00 - อยู่ระหว่างการปูกระเบื้องทางเท้า 400 เมตร - ติดแนวท่อประปา

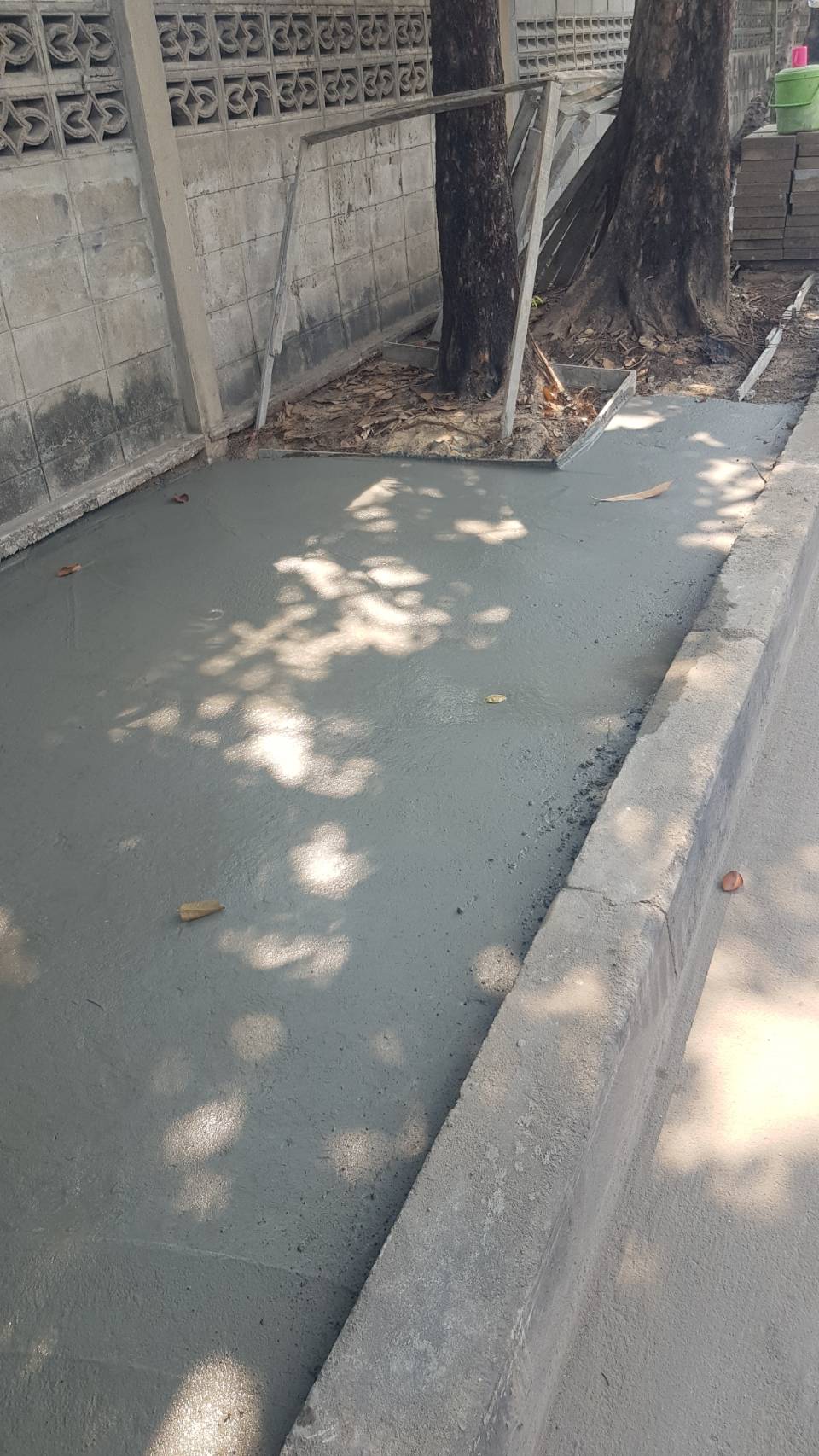

428-03-20240.000.00อยู่ระหว่างเทคอนกรีตหยาบรองพื้นปรับระดับ

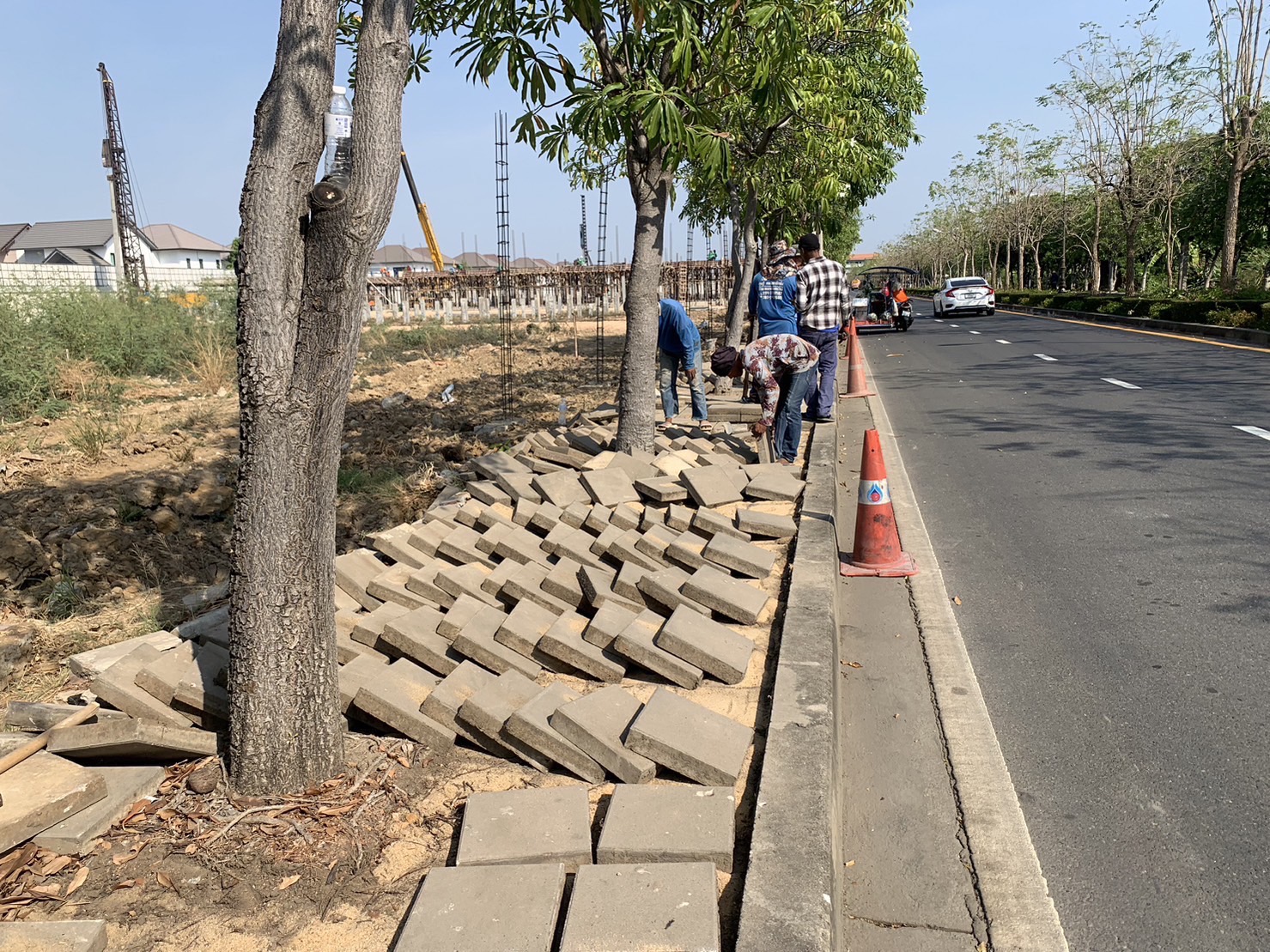

431-01-20240.000.00ดำเนินงานตามสัญญา สัญญาเลขที่ 9/2567 ลงวันที่ 15 มกราคม 2567 สิ้นสุด 14 เมษายน 2567 ระยะเวลาดำเนินงาน 90 วัน วงเงินตามสัญญา 6,734,740.00 บาท ผู้รับจ้างได้แก่ ห้างหุ้นส่วนจำกัด โชควิโรจน์ก่อสร้าง ขณะนี้อยู่ระหว่างรื้อทางเท้าเดิม
428-11-20230.000.00- ประกาศกรุงเทพมหานคร เรื่อง ยกเลิกประกาศ ประกวดราคาจ้างก่อสร้างปรับปรุงทางเท้าซอยสายไหม 43 ถนนสายไหมถึงสุดระยะที่กำหนด ด้วยวิธีประกวดราคาอิเล็กทรอนิกส์ (e-bidding) ประกาศ ณ วันที่ 7 พฤศจิกายน 2566 - ประกาศกรุงเทพมหานคร เรื่อง ร่างประกาศประกวดราคาจ้างก่อส
431-10-20230.000.00ขณะนี้อยู่ระหว่างเผยแพร่ประกาศและเอกสารทางเว็บไซต์ (วิธีประกาศเชิญชวน)
430-10-20230.000.00จัดทำและเห็นชอบรายงานขอซื้อหรือขอจ้าง/ร่างประกาศ/เอกสารเผยแพร่ทางเว็บไซต์ ตามหนังสือฝ่ายโยธา ที่ กท 7903/1428 ลงวันที่ 24 ตุลาคม 2566

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
No results found.

** รายละเอียดเกี่ยวกับการรายงานฯ **

ลำดับวันที่รายงานผลการดำเนินงาน
No results found.
