ข้อมูลโครงการ :: กิจกรรมเปิดทางน้ำไหลเขตสะพานสูง

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-กิจกรรมเปิดทางน้ำไหลเขตสะพานสูง0.00100.00สำนักงานเขตสะพานสูงฝ่ายโยธา

KRs/KPI ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
-20.2 ป้องกันน้ำท่วม - เปิดทางน้ำไหลกม.5.5827.13486.30

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-20 of 48 items.
สยป.3วันที่รายงานผลการดำเนินงานPhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ
21-07-20250.45วันที่ 14 กรกฎาคม 2568 นายสุพจน์ หล้าจำศิล ผู้อำนวยการเขตสะพานสูง มอบหมายให้ ฝ่ายรักษาความสะอาดและสวนสาธารณะ จัดเจ้าหน้าที พัฒนาพื้นที่กำจัดวัชพืชเปิดทางน้ำไหล ลำรางสาธารณะและตัดหญ้าไหล่ทาง ถนนกรุงเทพกรีฑา หน้าบริษัทไทยสากล
21-07-20250.48วันที่ 18 กรกฎาคม 2568 นายสุพจน์ หล้าจำศิล ผู้อำนวยการเขตสะพานสูง มอบหมายให้ ฝ่ายรักษาความสะอาดและสวนสาธารณะ จัดเจ้าหน้าที พัฒนาพื้นที่กำจัดวัชพืชเปิดทางน้ำไหล ลำรางสาธารณะและตัดหญ้าไหล่ทาง ถนนกรุงเทพกรีฑา หน้าปั๊มบางจาก ถึง หน้าบริษัทน้ำสปริงเคิล
25-06-20250.50ดำเนินการเปิดทางน้ำไหล คลองเจ๊ก ระยะทางประมาณ 500 เมตร
21-07-20250.60วันที่ 13 กรกฎาคม 2568 นายสุพจน์ หล้าจำศิล ผู้อำนวยการเขตสะพานสูง มอบหมายให้ ฝ่ายรักษาความสะอาดและสวนสาธารณะ จัดเจ้าหน้าที พัฒนาพื้นที่กำจัดวัชพืชเปิดทางน้ำไหล ลำรางสาธารณะและตัดหญ้าไหล่ทาง ถนนกรุงเทพกรีฑา หน้าบริษัทปูนตราจระเข้คอร์ปอเรชั่นทั้ง 2 ฝั่ง

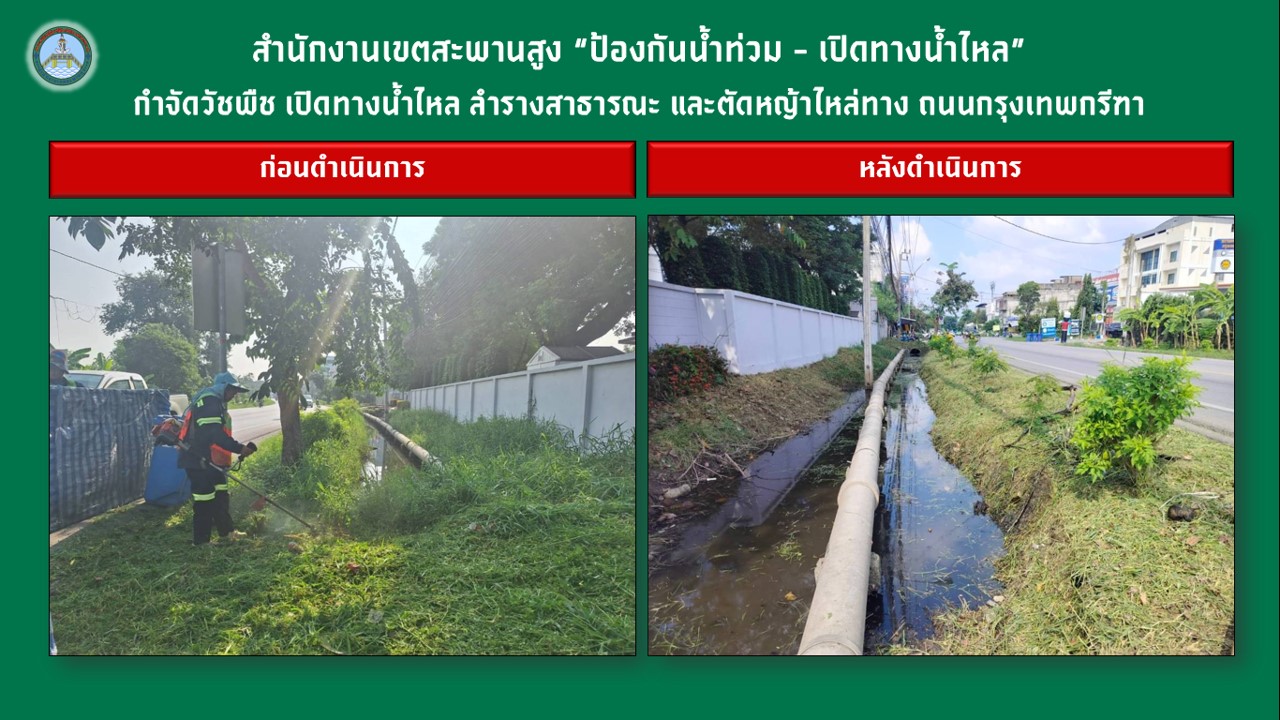

21-07-20250.50วันที่ 10 กรกฎาคม 2568 นายสุพจน์ หล้าจำศิล ผู้อำนวยการเขตสะพานสูง มอบหมายให้ ฝ่ายรักษาความสะอาดและสวนสาธารณะ จัดเจ้าหน้าที พัฒนาพื้นที่กำจัดวัชพืชเปิดทางน้ำไหลลำรางสาธารณะและตัดหญ้าไหล่ทาง ถนนกรุงเทพฯ กรีฑา
20-08-20250.20ฝ่ายโยธา จัดเจ้าหน้าที่ดำเนินการเก็บวัชพืช ผักตบชวา เปิดทางน้ำไหล บริเวณคลองสะพานสูง (หลังหมู่บ้านสัมมากร)
10-09-20250.00สำนักงานเขตสะพานสูง ได้จัดทำรายงานผลการดำเนินงานตามตัววัดผลหลัก นำเรียนปลัดกรุงเทพมหานครทราบ ตามหนังสือ ที่ กท 8101/2459 เรื่อง รายงานผลการดำเนินงานตามตัววัดผลหลัก (KRs) 20.1 ป้องกันน้ำท่วม - ขุดลอกท่อ 20.2 ป้องกันน้ำท่วม - เปิดทางน้ำไหล และ20.3 ป้องกันน้ำท่วม - การขุดลอกคลอง ลงวันที่ 9 กรกฎาคม 2568 และรายงานให้สำนักการระบายน้ำทราบ ตามหนังสือ ที่ กท 8101/2684 เรื่อง รายงานผลการดำเนินงานตามตัววัดผลหลัก (KRs) 20.1 ป้องกันน้ำท่วม - ขุดลอกท่อ 20.2 ป้องกันน้ำท่วม - เปิดทางน้ำไหล และ20.3 ป้องกันน้ำท่วม - การขุดลอกคลอง ลงวันที่ 30 กรกฎาคม 2568
25-09-20250.30เก็บวัชพืช เปิดทางน้ำไหล คลองบ้านม้า 2 ระยะทางประมาณ 300 เมตร
16-01-20250.80เปิดทางน้ำไหลคลองวังใหญ่ล่าง (ระยะทางทั้งหมด 1198 เมตร) ดำเนินการแล้วเสร็จ 800 เมตร
20-01-20250.98เปิดทางน้ำไหลลำรางข้างซอยจักรา แล้วเสร็จ ระยะทาง 982 เมตร

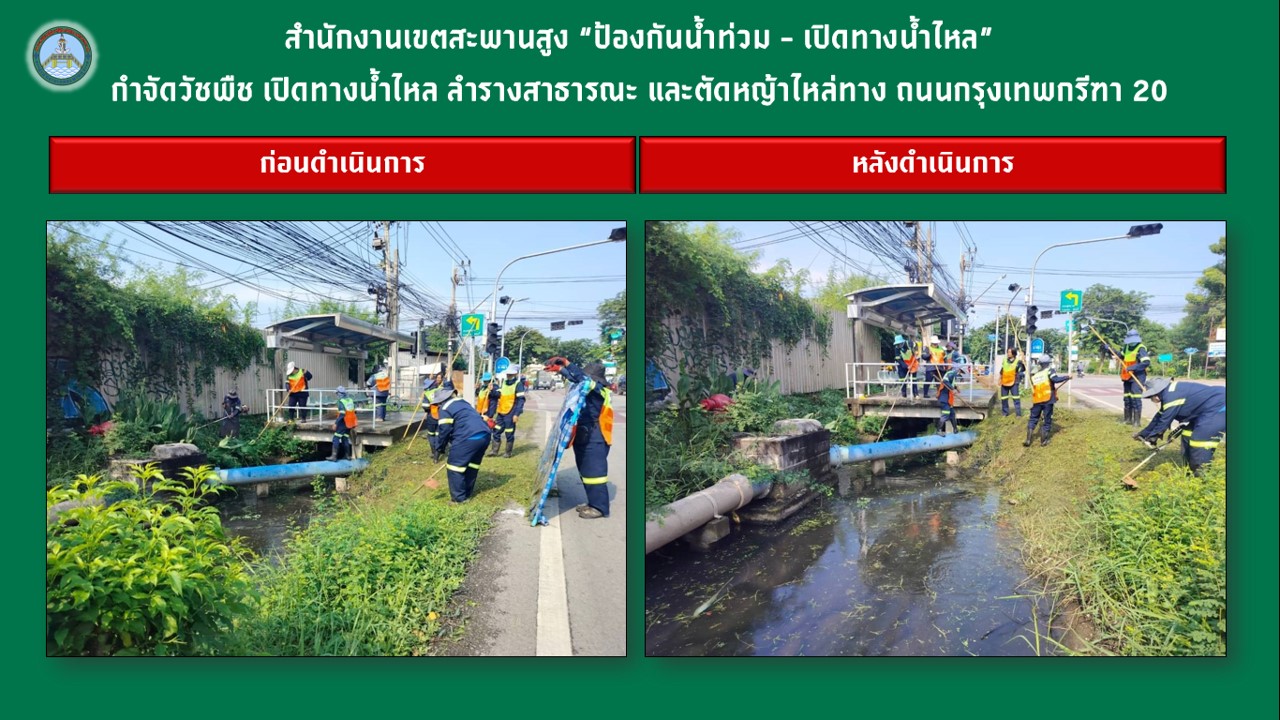

31-10-20240.10กำจัดวัชพืชเปิดทางน้ำไหล ลำรางสาธารณะ และตัดหญ้าไหล่ทาง ถนนกรุงเทพกรีฑา 20
05-11-20240.25สำนักงานเขตสะพานสูง กำจัดวัชพีชเปิดทางน้ำไหลลำรางสาธารณะ ถนนกรุงเทพกรีฑา ตั้งแต่ร้านวัสดุก่อสร้าง ถึงบ้านเลขที่ 72 ตรงข้ามหมู่บ้านอยู่สบาย ระยะทางประมาณ 250 เมตร
29-11-20242.12ดำเนินการเปิดทางน้ำไหล คลองบัวคลี่ ระยะทางประมาณ 2,122 เมตร แล้วเสร็จ
29-11-20240.86ดำเนินการเปิดทางน้ำไหล ลำรางแยกคลองหลอแหล ระยะทางประมาณ 862 เมตร แล้วเสร็จ
21-01-20250.31กำจัดวัชพืชเปิดทางน้ำไหลลำรางสาธารณะ ตรงข้ามไทยสากล กรุงเทพกรีฑา 33 ถึงอู่ซ่อมรถ
23-12-20240.27ดำเนินการเปิดทางน้ำไหลลำรางสาธารณะ 2 (ถนนราษฎร์พัฒนา) ระยะทางประมาณ 267 เมตร แล้วเสร็จ
23-12-20240.64ดำเนินการเปิดทางน้ำไหลลำรางหมู่บ้านจิราธร ระยะทางประมาณ 644 เมตร แล้วเสร็จ
23-12-20242.96ดำเนินการเปิดทางน้ำไหลคลองสะพานสูง ระยะทางประมาณ 2,962 เมตร แล้วเสร็จ
23-12-20241.21ดำเนินการเปิดทางน้ำไหลลำรางบ้านม้าบน ระยะทางประมาณ 1,214 เมตร แล้วเสร็จ
23-12-20240.74ดำเนินการเปิดทางน้ำไหลลำรางญี่ปุ่น ระยะทางประมาณ 736 เมตร แล้วเสร็จ

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-4 of 4 items.
ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1สำรวจและจัดทำแผนปฏิบัติการ Action Plan10.0001-10-202430-11-2024
2ดำเนินการเปิดทางน้ำไหลตามแผน50.0001-10-202430-04-2025
3รายงานความก้าวหน้าในระบบทุก 15 วัน20.0001-10-202431-05-2025
4รายงานผลการดำเนินการให้ผู้บริหารทราบ20.0001-05-202531-05-2025

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-4 of 4 items.
ลำดับวันที่รายงานผลการดำเนินงาน
125-12-2024 11:38:2210.00
206-02-2025 11:10:0750.00
306-02-2025 11:10:0920.00
406-06-2025 14:48:2520.00
