ข้อมูลโครงการ :: ปรับปรุงซอยสายไหม 56 จากคลองลำหม้อแตก ถึงซอยพหลโยธิน 54/1 แยก 4

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ปรับปรุงซอยสายไหม 56 จากคลองลำหม้อแตก ถึงซอยพหลโยธิน 54/1 แยก 420,908,000.00100.00สำนักงานเขตสายไหมฝ่ายปกครอง

KRs/KPI ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
-(1526) 4.3 ปรับปรุงซอย (กม.)กม.1.971.97100.00

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-9 of 9 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

152630-09-20241.490.00เนื่องจากบริษัท วิชชุคอนสตรัคชั่น จำกัด มีหนังสือแจ้งอุปสรรค เรื่อง เนื้องานในสัญญาจ้างมีความคลาดเคลื่อนกับผังบริเวณ ผู้ควบคุมงานได้ตรวจสอบแล้ว เนื้อเนื้องานจริงมีปริมาณงานมากกว่างานตามสัญญา ผู้อำนวยการเขตสายไหม ปฏิบัติราชการแทนผู้ว่าราชการกรุงเทพมหานคร อนุมัติแก้ไขสัญญาและขยายระยะเวลาทำการ ตามหนังสือที่ กท 7903/2567 ลงวันที่ 7 พฤษภาคม 2567 สำนักงานเขตสายไหม มีหนังสือ ที่ กท 7908/6138 ลงวันที่ 23 สิงหาคม 2567 ขออนุมัติโอนเงินงบประมาณรายจ่ายประจำปีงบปรมาณ พ.ศ. 2567 เพื่อของบประมาณสำหรับการแก้ไขสัญญารายการดังกล่าว และขอยืนยันว่าสามารถดำเนินการแก้ไขสัญญาได้ทันภายในปีงบประมาณ พ.ศ. 2567 แต่ไม่สามารถเบิกจ่ายได้ทันภายในปีงบประมาณ พ.ศ. 2567 สำนักงบประมาณกรุงเทพมหานครมีหนังสือ ที่ กท 1907/1388 ลงวันที่ 10 กันยายน 2567 เรื่อง อนุมัติให้สำนักงานเขตสายไหมโอนงบประมาณรายจ่ายประจำปีงบประมาณ พ.ศ. 2567 งานงบประมาณโรงเรียน งบเงินอุดหนุน รายการทุนอาหารกลางวันนักเรียน เป็นเงิน 3,424,550 บาท ไปตั้งจ่ายงานบำรุงรักษาซ่อมแซม งบลงทุน ค่าครุภัณฑ์ที่ดินและสิ่งก่อสร้าง (ค่าที่ดินฯ) สมทบรายการปรับปรุงดังกล่าว เป็นเงิน 3,424,550 บาท สำนักงานเขตสายไหมได้ทำการแก้ไขสัญญาเพิ่มเติม (ครั้งที่ 1) เมื่อวันที่ 25 กันยายน 2567 โดยขยายสัญญา จำนวน 34 วัน ขณะนี้ผู้รับจ้างดำเนินการตามสัญญา
152631-07-20240.000.00ผู้รับจ้างส่งมอบงาน อยู่ระหว่างผู้รับจ้างรวบรวมเอกสารเบิกจ่ายเงิน
152630-08-20240.000.00ผู้รับจ้างส่งมอบงานเรียบร้อย อยู่ระหว่างรวบรวมเอกสารเบิกจ่ายเงิน
152629-06-20240.000.00-

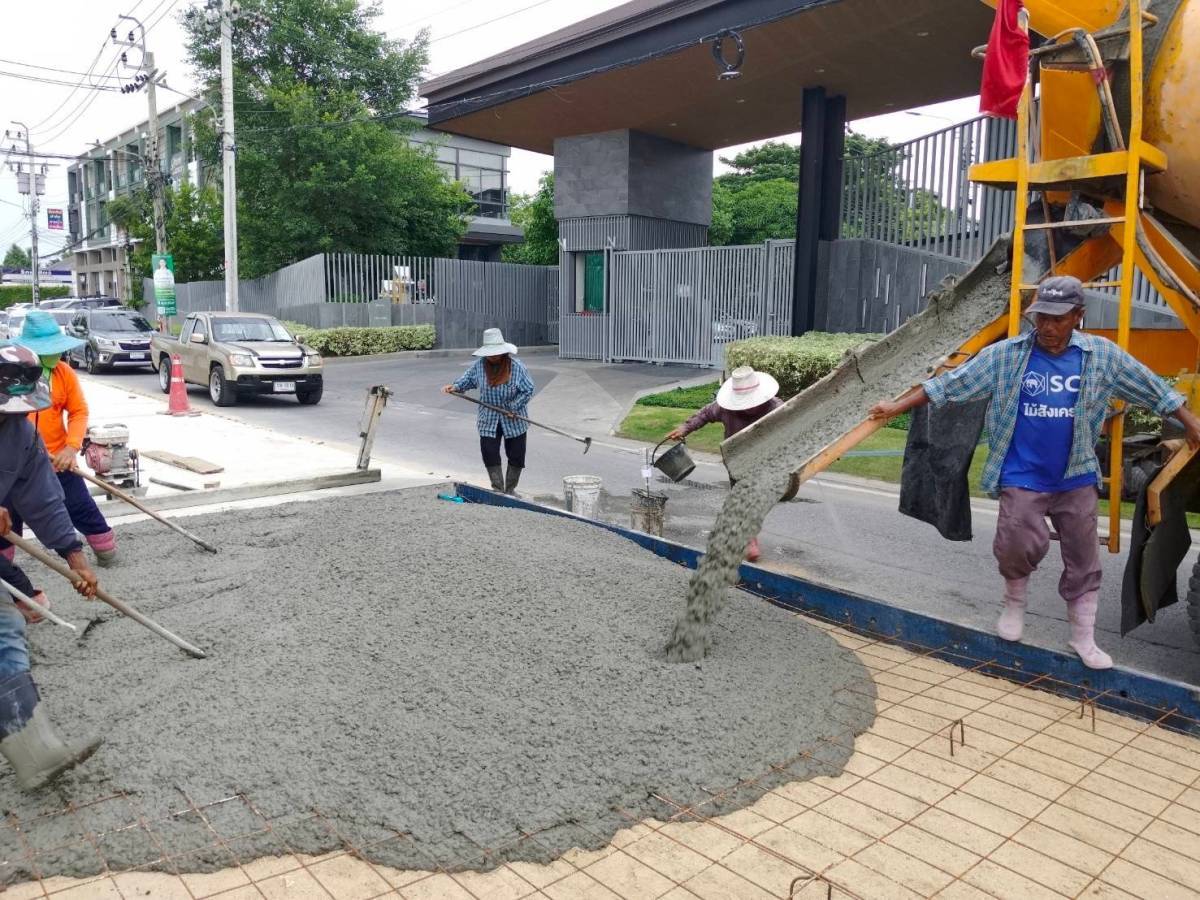

152629-05-20240.000.00อยู่ระหว่างสร้างผิวทาง และท่อประปากีดขวางบริเวณพื้นที่ก่อสร้าง - คณะกรรมการตรวจการจ้างประชุมเพื่อแก้ไขสัญญา เมื่อวันที่ 3 พฤษภาคม 2567
152629-04-20240.000.00อยู่ระหว่างสร้างบ่อพักท่อลอด ติดปัญหาอุปสรรคเสาไฟฟ้า และท่อประปากีดขวางบริเวณพื้นที่ก่อสร้าง ได้จัดการประชุม เรื่อง เพื่อหาแนวทางการแก้ไขปัญหาอุปสรรคด้านการจราจรงานปรับปรุงซอยสายไหม 56 จากคลองลำหม้อแตก ถึงซอยพหลโยธิน 54/1 แยก 4 ในวันเสาร์ที่ 27 เมษายน 2567 เวลา 13.30 น. ณ ห้องประชุมลมัย ชั้น 2 สำนักงานเขตสายไหม

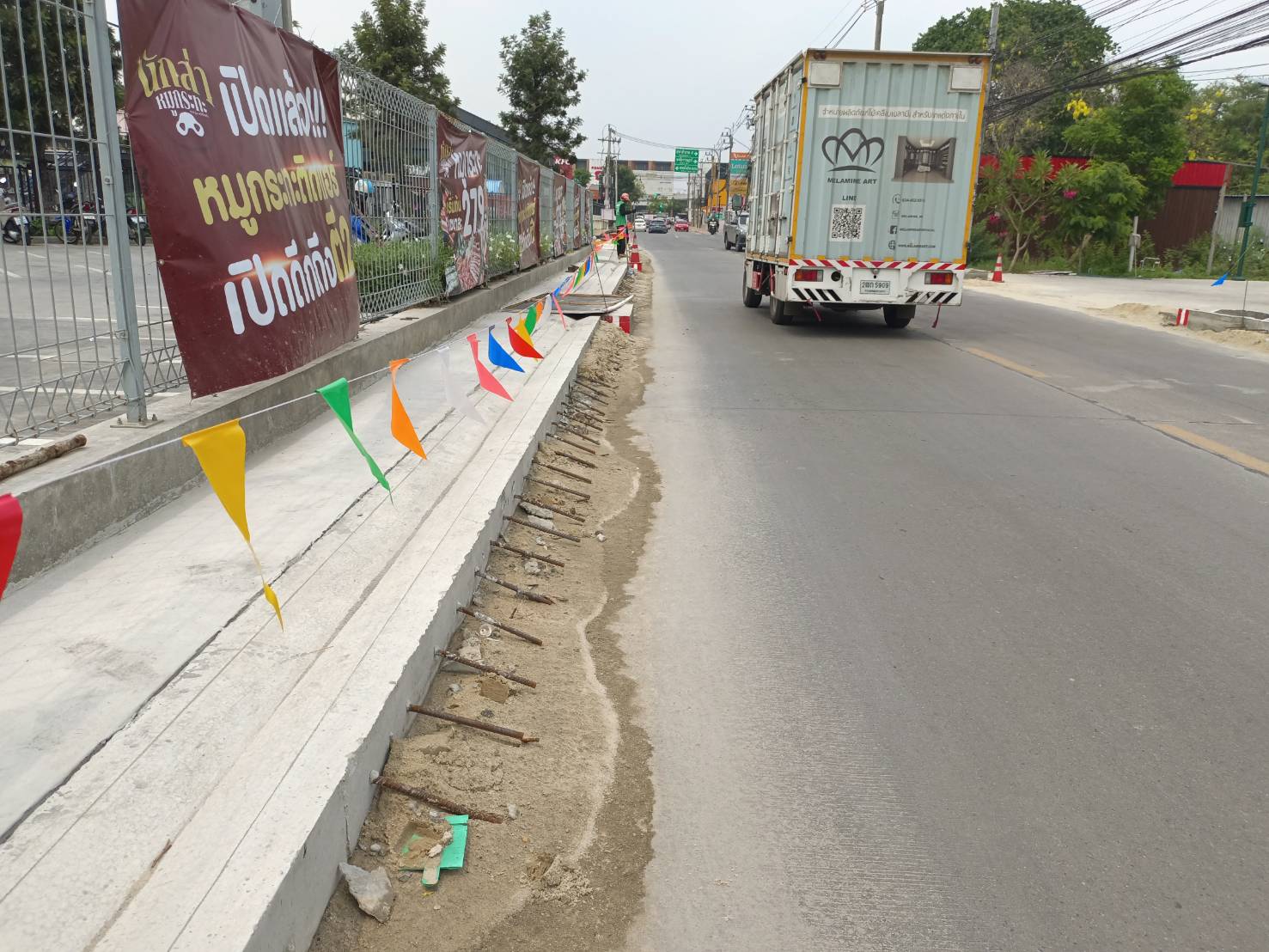

152628-03-20240.000.00- ยกขอบบ่อพัก เสริมรางระบายน้ำ ติดปัญหาด้านจราจร เนื่องจากเป็นทางลัด ทางเชื่อมระหว่างถนนสายไหม ถนนเพิ่มสิน และถนนสุขาภิบาล 5

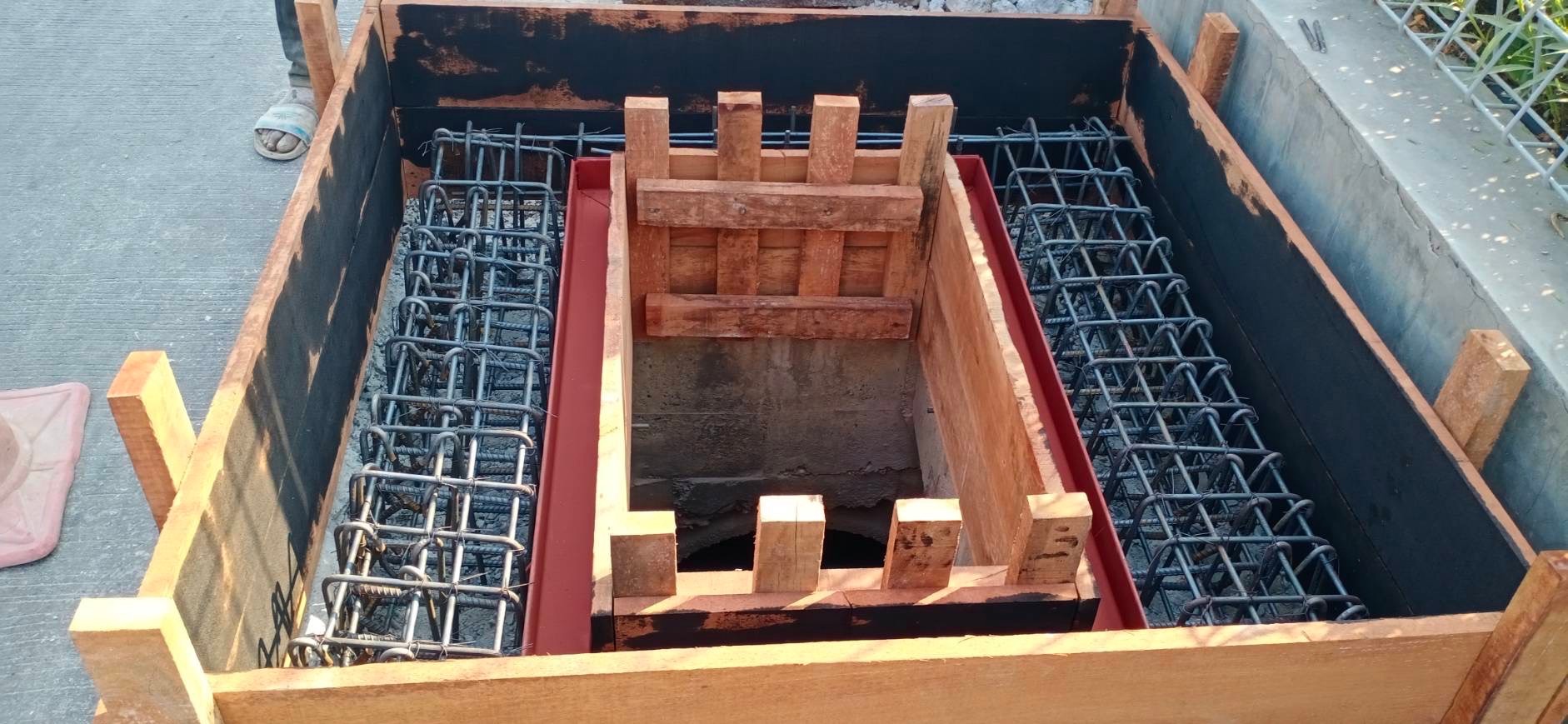

152629-02-20240.000.00ดำเนินงานตามสัญญา สัญญาเลขที่ 3/2567 ลงวันที่ 27 ธันวาคม 2566 สิ้นสุด 2 พฤษภาคม 2567 ระยะเวลาดำเนินงาน 150 วัน วงเงินตามสัญญา 15,412,90000 บาท ผู้รับจ้างได้แก่ บริษัท วิชชุ คอนสตรัคชั่น จำกัด อยู่ระหว่างเสริมขอบบ่อ
152608-01-20250.480.00ดำเนินการปรับปรุงซอยสายไหม 56 จากคลองลำหม้อแตก ถึงซอยพหลโยธิน 54/1 แยก 4 แล้วเสร็จทั้งหมด ขณะนี้อยู่ระหว่ารวบรวมเอกสารเบิกจ่าย

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
No results found.

** รายละเอียดเกี่ยวกับการรายงานฯ **

ลำดับวันที่รายงานผลการดำเนินงาน
No results found.
