ข้อมูลโครงการ :: ขุดลอกคลองหมอนสี่สิบ

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ขุดลอกคลองหมอนสี่สิบ5,531,000.00100.00สำนักงานเขตสายไหมฝ่ายปกครอง

KRs/KPI ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
-(23) 22. ขุดลอกคลองและเปิดทางน้ำไหล (กม) : OKR 1.4.07กม5.987.16119.81

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-7 of 7 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ
2329-02-20240.000.00ดำเนินงานตามสัญญา สัญญาเลขที่ 12/2567 ลงวันที่ 19 มกราคม 2567 สิ้นสุด 18 พฤษภาคม 2567 ระยะเวลาดำเนินงาน 120 วัน วงเงินตามสัญญา 2,106,825.10 บาท ผู้รับจ้างได้แก่ ห้างหุ้นส่วนจำกัด มงคลเทพ ขณะนี้ผู้รับจ้างไม่เข้าดำเนินการ และได้ทำหนังสือเร่งรัดงาน จำนวน 2 ฉ

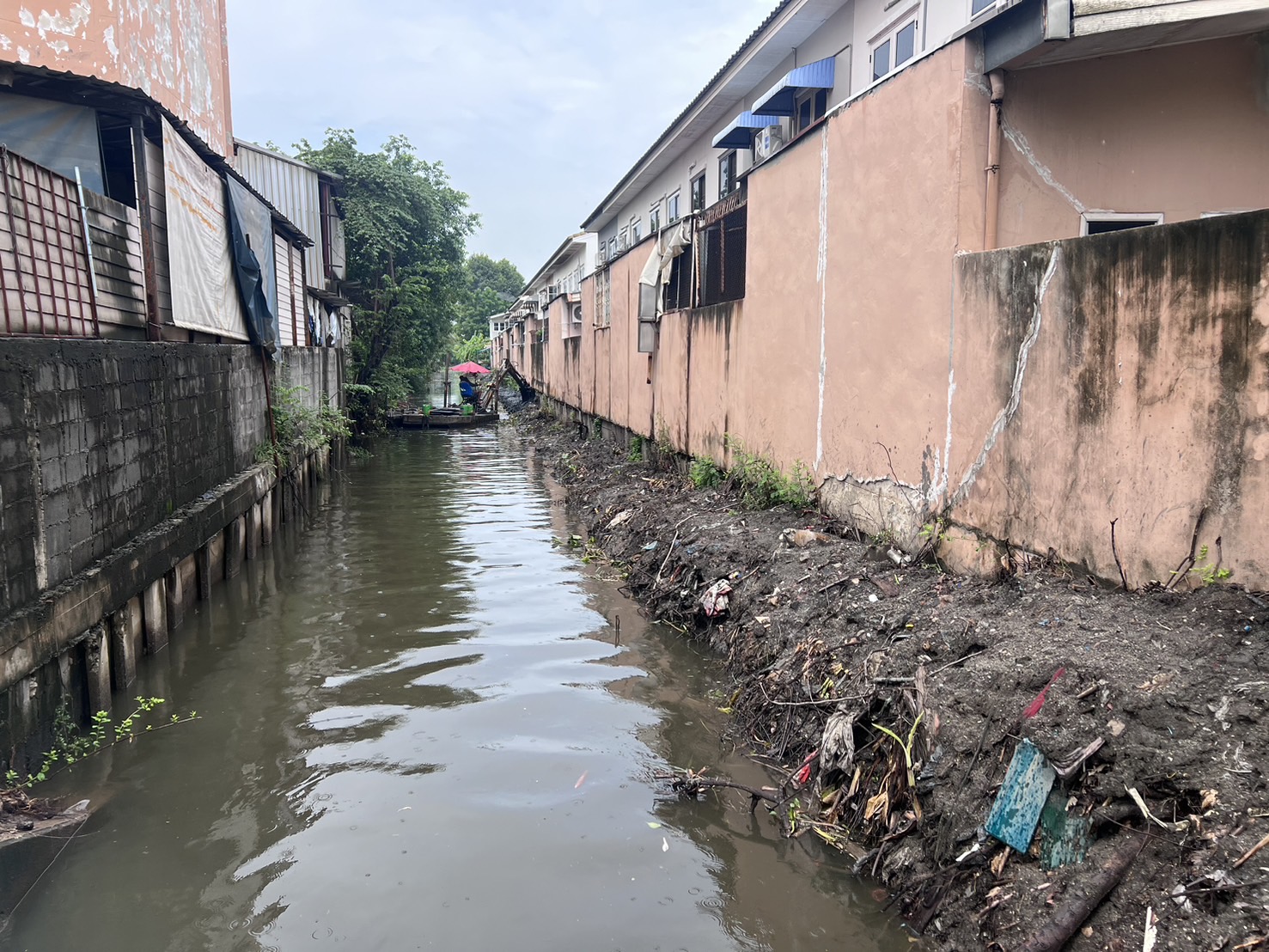

2305-08-20240.000.00ผู้รับจ้างส่งมอบงาน เมื่อวันที่ 23 กรกฎาคม 2567 คณะกรรมการตรวจรับ เมื่อวันที่ 26 กรกฎาคม 2567 ขณะนี้อยู่ระหว่างผู้ควบคุมงานรวบรวมเอกสารเบิกจ่ายเงิน
2330-08-20240.000.00เบิกจ่ายเรียบร้อยแล้ว
2329-06-20242.980.00อยู่ระหว่างดำเนินงานผู้รับจ้างดำเนินการขุดลอกคลอง ระยะทาง 298.5 เมตร รวมระยะทางทั้งสิ้น 3,884.40 เมตร
2329-05-20243.580.00ผู้รับจ้างดำเนินการขุดลอกคลอง ระยะทาง 3,585.6 เมตร สำนักงานเขตสายไหม ได้มีหนังสือที่ กท 7903/3682 ลงวันที่ 20 พฤษภาคม 2567 เรื่อง แจ้งค่าปรับและเร่งรัดงาน (ครั้งที่ 5)
2329-04-20240.000.00ผู้รับจ้างดำเนินการขุดลอกคลอง สำนักงานเขตสายไหม ได้มีหนังสือที่ กท 7903/3017 ลงวันที่ 25 เมษายน 2567 เรื่อง เร่งรัดงาน (ครั้งที่ 4)

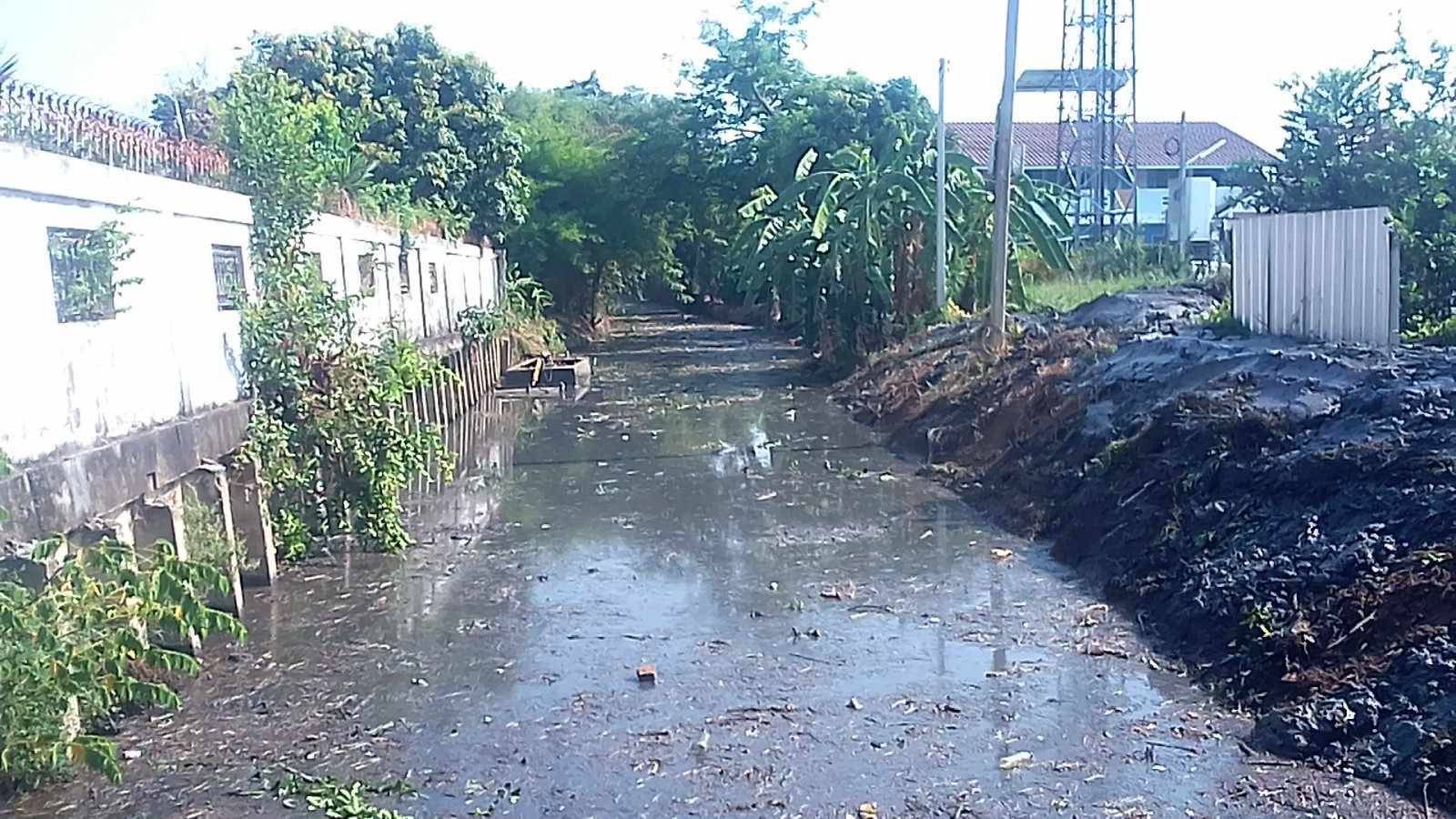

2328-03-20240.600.00ผู้รับจ้างดำเนินการขุดลอกคลองระยะทาง 600 เมตร

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
No results found.

** รายละเอียดเกี่ยวกับการรายงานฯ **

ลำดับวันที่รายงานผลการดำเนินงาน
No results found.
