ข้อมูลโครงการ :: โครงการปรับปรุงซอยประชาสงเคราะห์ 14 แยก 2 ซอยประชาสงเคราะห์ 14 แยก 2-3 ซอยประชาสงเคราะห์ 14 แยก 2-5 ซอยประชาสงเคราะห์ 14 แยก 2-7 และซอยแยก (รายการผูกพัน)

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-โครงการปรับปรุงซอยประชาสงเคราะห์ 14 แยก 2 ซอยประชาสงเคราะห์ 14 แยก 2-3 ซอยประชาสงเคราะห์ 14 แยก 2-5 ซอยประชาสงเคราะห์ 14 แยก 2-7 และซอยแยก (รายการผูกพัน)16,100,000.000.00สำนักงานเขตดินแดงฝ่ายโยธา

KRs/KPI ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
-อื่น ๆ (ตัวชี้วัดงานประจำ)ร้อยละ100.000.000.00

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-1 of 1 item.
สยป.3วันที่รายงานผลการดำเนินงานPhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

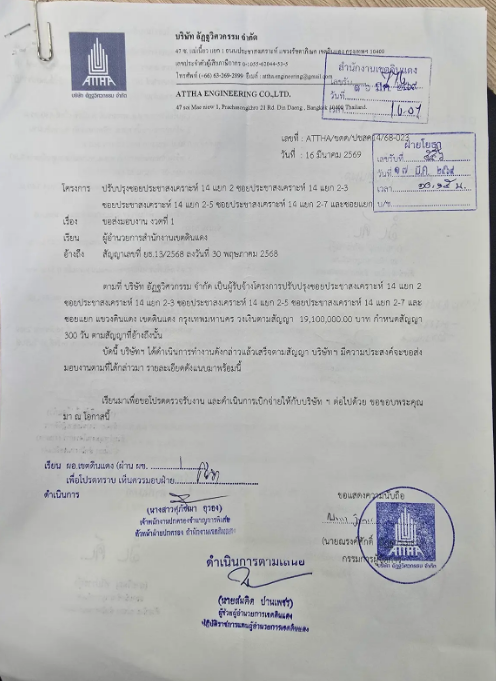

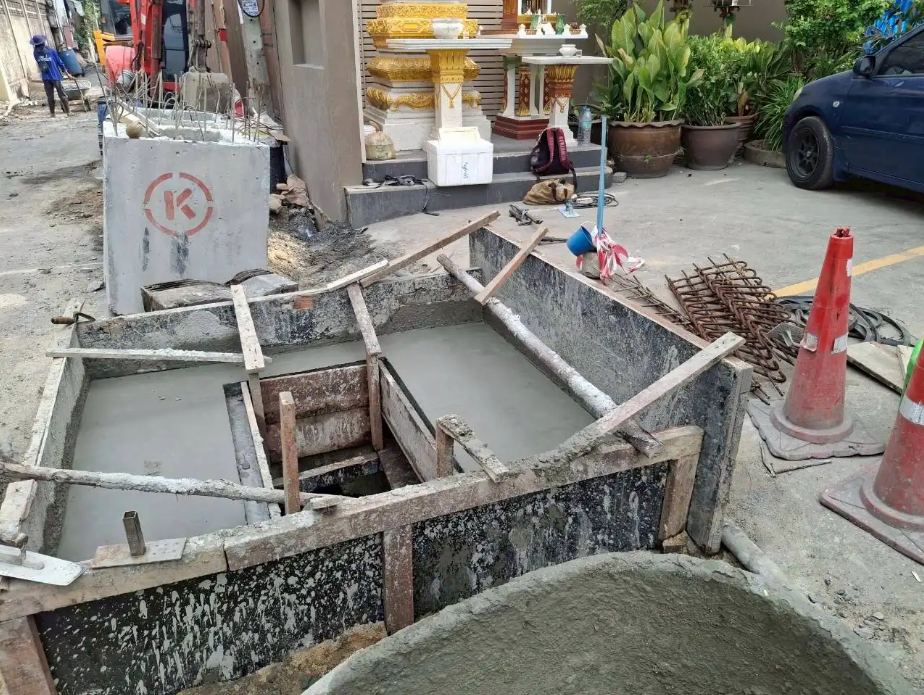

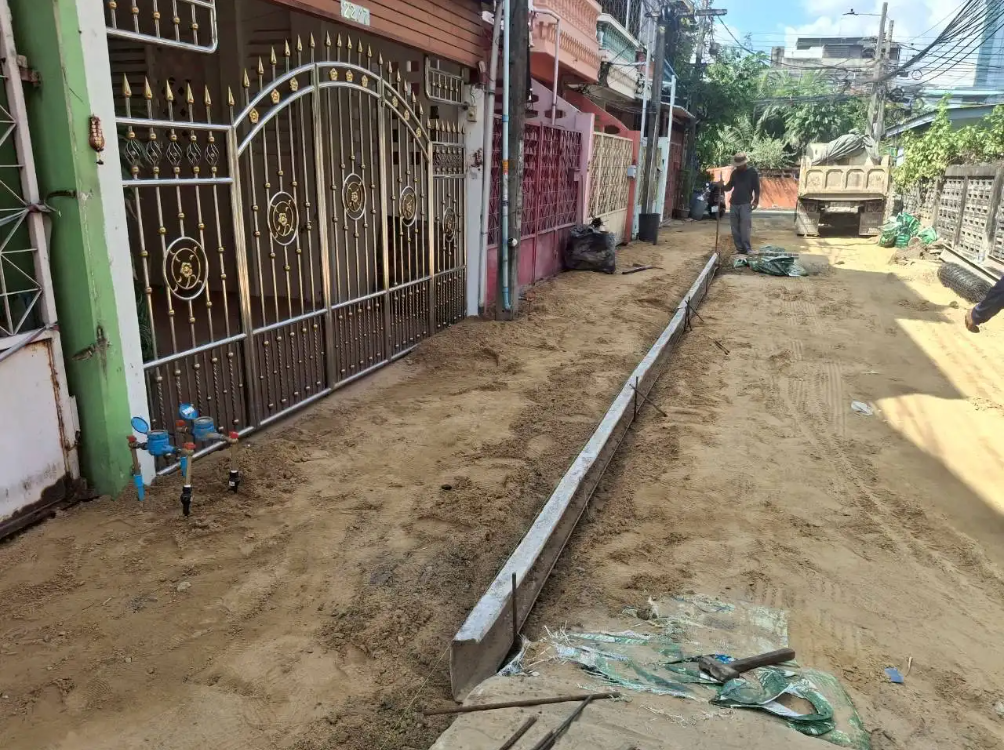

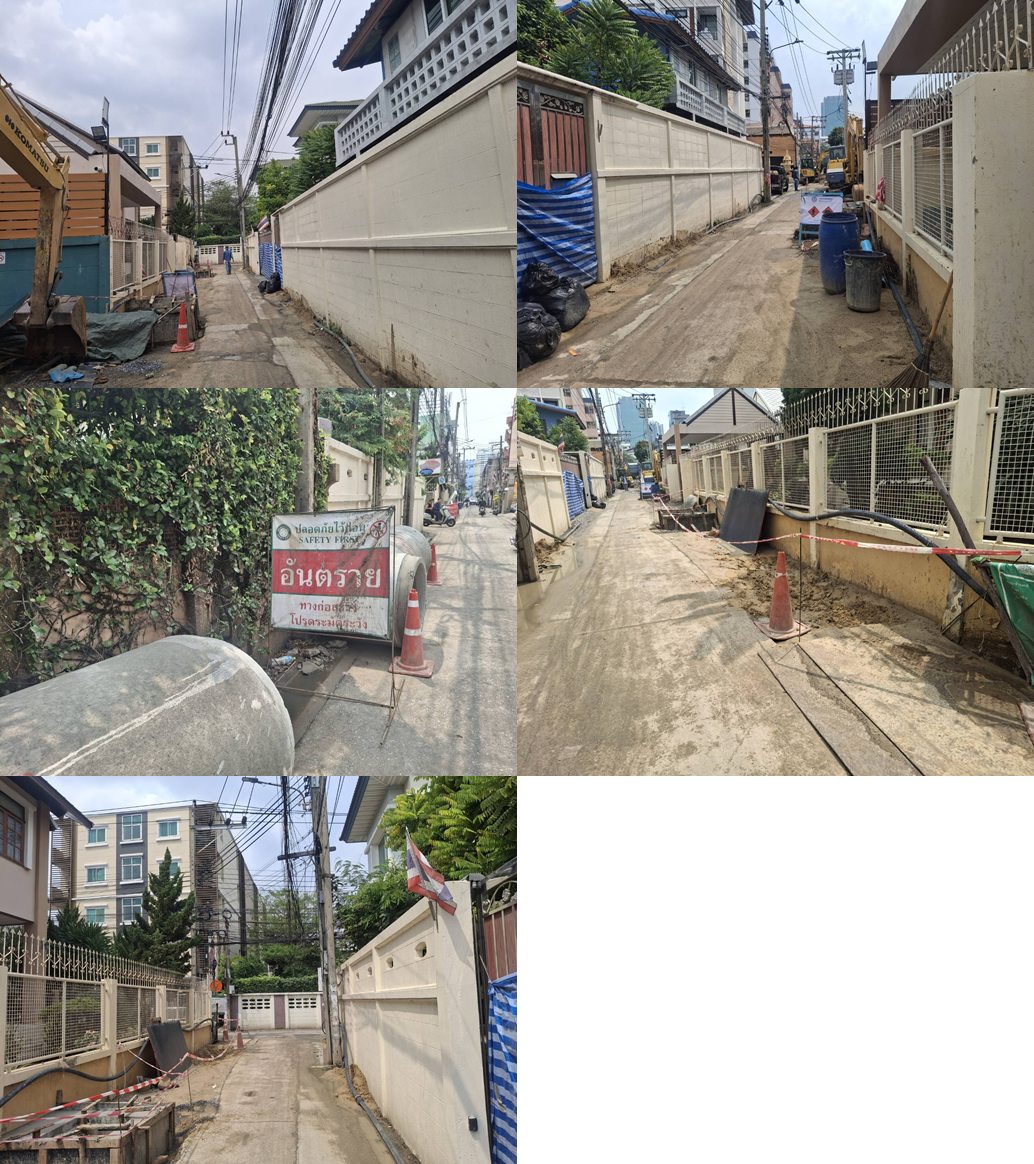

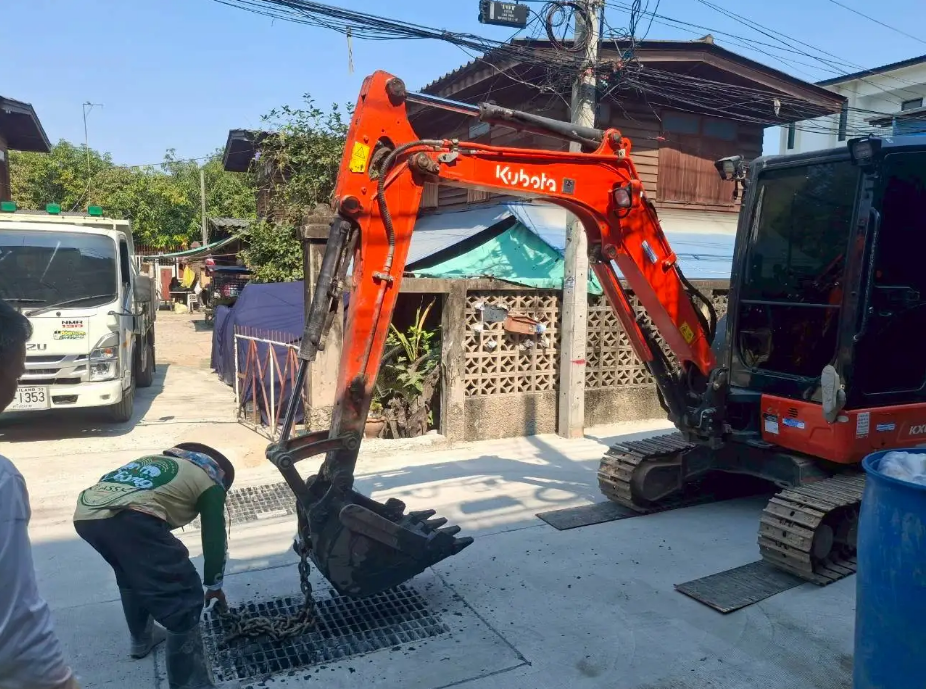

26-11-20250.00อยู่ระหว่างดำเนินการในสัญญา

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-3 of 3 items.
ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1ดำเนินการต่อจากปีงบประมาณก่อน60.0001-10-202531-03-2026
2ตรวจรับพัสดุ/รายงานตรวจรับ20.0001-04-202630-06-2026
3สรุปผลการดำเนินการ20.0001-06-202630-09-2026

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-3 of 3 items.
ลำดับวันที่รายงานผลการดำเนินงาน
100.00
200.00
300.00
