ข้อมูลโครงการ :: ก่อสร้างเขื่อน ค.ส.ล. คลองขุนจันทร์ จากบ้านเลขที่ 37/2 ถึงคลองบางระมาด

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ก่อสร้างเขื่อน ค.ส.ล. คลองขุนจันทร์ จากบ้านเลขที่ 37/2 ถึงคลองบางระมาด52,651,000.00100.00สำนักงานเขตตลิ่งชันฝ่ายโยธา

KRs/KPI ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
-อื่นๆ (ตัวชี้วัดงานประจำ)ร้อยละ100.0060.0060.00

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-15 of 15 items.
สยป.3วันที่รายงานผลการดำเนินงานPhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ
19-06-20255.00ผลดำเนินการรวม 55 % ตอกเข็ม เทเขื่อนฝั่งตรงข้ามทางเดิน และต่ออายุสัญญาเรียบร้อย
15-07-20250.00ผลดำเนินการ 56 % ผู้รับจ้างตอกเข็มต่อเนื่อง และเทแนวเขื่อนฝั่งตรงข้ามทางเดิน
21-08-20250.00 ผลดำเนินการ 60 % ผู้รับจ้างตอกเข็มต่อเนื่อง เททางเดินส่วนที่ก่อนถึงโค้งแล้วเสร็จ
25-09-20250.00https://drive.google.com/drive/folders/1yCaoRcLb6MljYb8IOD0yaI2Ot9qs4Jk0

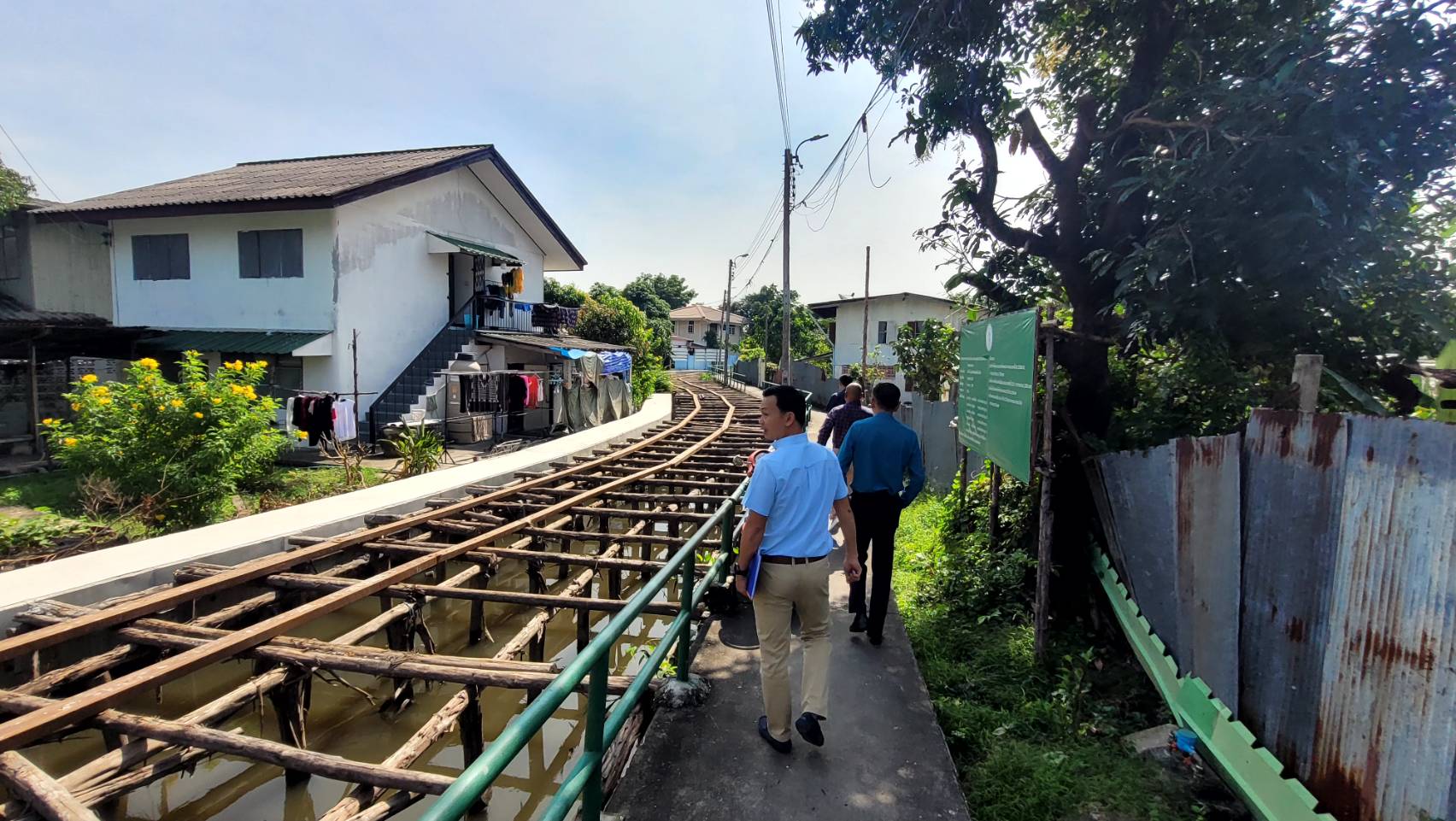

22-11-20240.004 โครงการก่อสร้างเขื่อน ค.ส.ล.คลองขุนจันทร์ จากบ้านเลขที่ 37/2 ถึงคลองบางระมาด - กำหนดงานแล้วเสร็จภายใน 330 วัน นับถัดจากวันลงนามในสัญญา (โครงการต่อเนื่อง 2567-2568) และส่งมอบงานครั้งที่ 2
09-11-20240.00แต่งตั้งคณะกรรมการจัดทำแบบรูปแบบรายการ
29-10-20240.00อยู่ระหว่างผู้รับจ้างดำเนินการตามสัญญา
22-01-20250.00ผลดำเนินการ 30 %
24-12-202440.00ผลดำเนินการ 28 %
19-02-20250.00ผลดำเนินการ 38 % อยู่ระหว่างขุดวางสร้างแนวเขื่อน
20-03-202510.00 ผลดำเนินการ 45 % ขุดวางสร้างแนวเขื่อน
18-04-20255.00ผลดำเนินการ 50 % ขุดวางสร้างแนวเขื่อน
14-05-20250.00ผลดำเนินการ 50 % ขุดวางสร้างแนวเขื่อน และประชุมต่ออายุสัญญา
19-06-20250.00 ผลดำเนินการ 55 % ขุดวางสร้างแนวเขื่อน
19-06-20250.00ผลดำเนินการ 55 % ผู้รับจ้างตอกเข็มต่อเนื่อง และเทแนวเขื่อนฝั่งตรงข้ามทางเดิน

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-7 of 7 items.
ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1ดำเนินการตามสัญญา 20.0001-10-202431-10-2025
2ดำเนินการตามสัญญา20.0001-11-202430-11-2024
3ดำเนินการตามสัญญา20.0001-12-202431-12-2024
4ดำเนินการตามสัญญา10.0001-01-202431-01-2025
5ดำเนินการตามสัญญา10.0001-02-202528-02-2025
6ดำเนินการตามสัญญา10.0001-03-202502-04-2025
7ส่งมอบงาน10.0003-04-202530-04-2025

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-7 of 7 items.
ลำดับวันที่รายงานผลการดำเนินงาน
122-11-2024 20:50:3220.00
222-11-2024 20:50:3420.00
320-03-2025 13:19:1920.00
420-03-2025 13:19:2110.00
520-03-2025 13:19:2410.00
621-08-2025 19:16:2310.00
725-09-2025 08:58:3910.00
